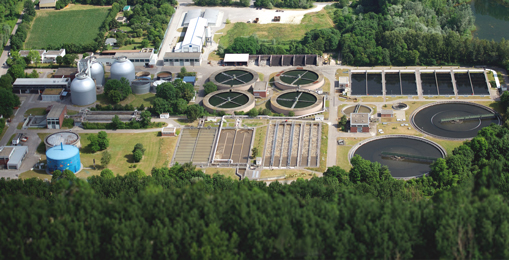

Chronik der Zentralkläranlage Ingolstadt
1969 gründeten die Stadt Ingolstadt und die Abwasserbeseitigungsgruppe Ingolstadt Nord einen Zweckverband mit dem Ziel, gemeinsam eine Kläranlage zu bauen und zu betreiben.
Nach nur dreijähriger Bauzeit ging 1972 die Zentralkläranlage Ingolstadt in Betrieb.
1972 bis 2006
Inbetriebnahme zweite biologische Reinigungsstufe | Errichtung Anlage zur Phosphatfällung | Erneuerung Rechenanlage und Bau Schlammlager | Erneuerung Zentrifugen | Einbau vorgeschaltete Denitrifikationsstufe nach umfangreichen Versuchen mit der TU München | Bau Prozesswasserbehandlungsanlage zur Reduzierung der Stickstoffkonzentration im Auslauf | Einbau Rechengutbehandlungsanlage | Inbetriebnahme Klärschlammtrocknungsanlage
2006 bis 2009
Umbau Vorklärung | Vergrößerung Denitrifikation | Bau von zwei weiteren Belebungsbecken | Umbau Nachklärung | Betonsanierung | Erneuerung Maschinentechnik und verfahrenstechnische Optimierung | Erweiterung Prozesswasserbehandlungsanlage
2009 bis 2011
Erneuerung von Gasbehälter, Fackel und Gasleitungen | Einbau eines dritten Gasmotors: Die Eigenstromerzeugung deckt jetzt 56 % des jährlichen Strombedarfs | Inbetriebnahme der Abluftbehandlungsanlage mit Biofilter für die Klärschlammtrocknungsanlage
2011 bis 2013
Pilotprojekt Deammonifikation und großtechnische Umstellung der Prozesswasserbehandlung auf Deammonifikationsbetrieb: Kosteneinsparung der Kohlenstoffquelle Methanol und von Stromkosten.
2014
Optimierung des Verteilbauwerks am Zulauf Belebung | Bypass für den Zulauf Denitrifikation | Rückbau des alten Gasbehälters
2015
Austausch des Füllmaterials der Tropfkörper 1 und 2 zur Verbesserung der Stickstoffelimination | Erneuerung des Prozessleitsystems | Erneuerung der Feinrechen am Haupt- und Nordsammler
2016
Erneuerung der alten BHKW einschließlich Schaltanlagen | Austausch Füllmaterial der Tropfkörper 3 zur Verbesserung der Stickstoffelimination | Instandsetzen des Faulturmmischers
2017
großtechnischer Probebetrieb zum Einsatz einer Kohlenstoffquelle zur Denitrifikation | Erneuerung Sandsilos | Ertüchtigungsmaßnahmen der vorgeschalteten Denitrifikationsbecke
2018
Durchführung Strömungssimulation für die Zwischenklärbecken | Erweiterung Belüftung der ersten biologischen Reinigungsstufe | Erneuerung der Rezirkulationspumpen | Errichtung Kohlenstoffdosierung zur vorgeschalteten Denitrifikation | Instandsetzung Rücklaufschlammleitun
2019
Durchführung des Pilotprojekts zur nachgeschalteten Denitrifikation im Wirbelschwebebettverfahren | Bayrischer Innovationspreis für die Implementierung einer nachgeschalteten Denitrifikationsstufe mit dem Wirbelschwebebettverfahren
2020
Betonsanierung des inneren Faulbehälterkopfes im Faulbehälter 3 | die runden Zwischenklärbecken wurden mit einen höhenvariablen Mittelbauwerk ausgestattet, wodurch die hydraulische Belastung der ZKA erhöht wurde
2022
Austausch Biofiltermaterial für die Abluftbehandlung der Klärschlammtrocknungsanlage
